近年来,我县瞄准新能源领域,大力推广风电光伏与乡村振兴相结合的发展模式,积极推进项目建成投产。6月26日,记者来到樟市镇陈溪村龙源湖南郴州桂阳储能电站项目现场进行实地走访,了解项目建设进度。
龙源湖南郴州桂阳光伏发电项目是省重点项目,项目规划总容量为750MW,总投资60亿元。首期启动陈溪村15万光伏项目以及133.5MW/267MW·h储能电站的施工建设,储能电站占地46亩,光伏场区占地4880亩,投资17亿元,今年年初开始动工建设,计划9月投产,12月全容量并网。储能电站采用三站合一模式,包括汇集站、升压站和储能站,建设工程量大、时间紧。

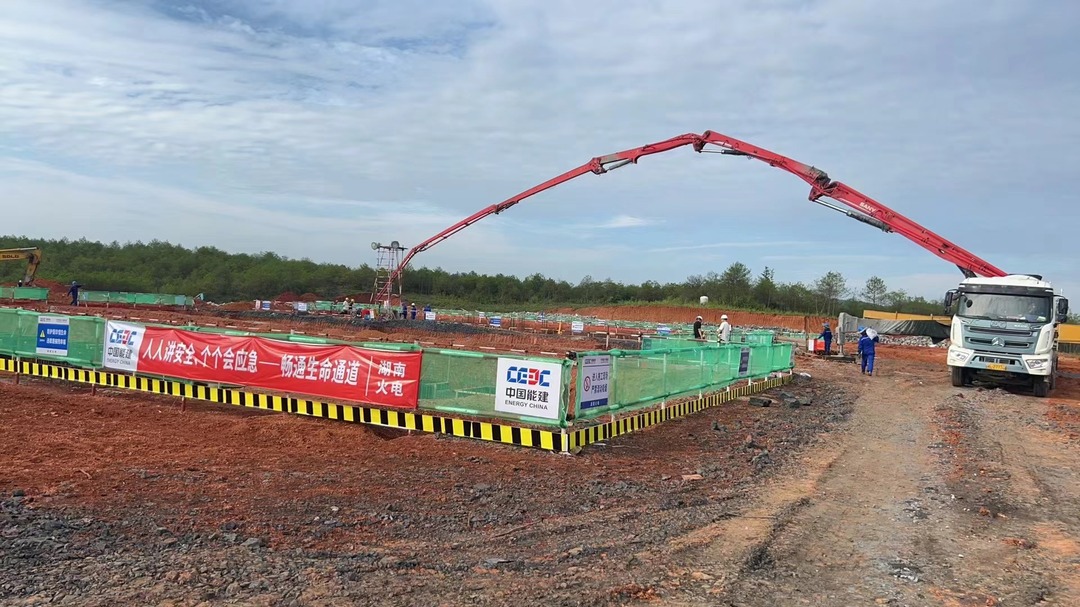

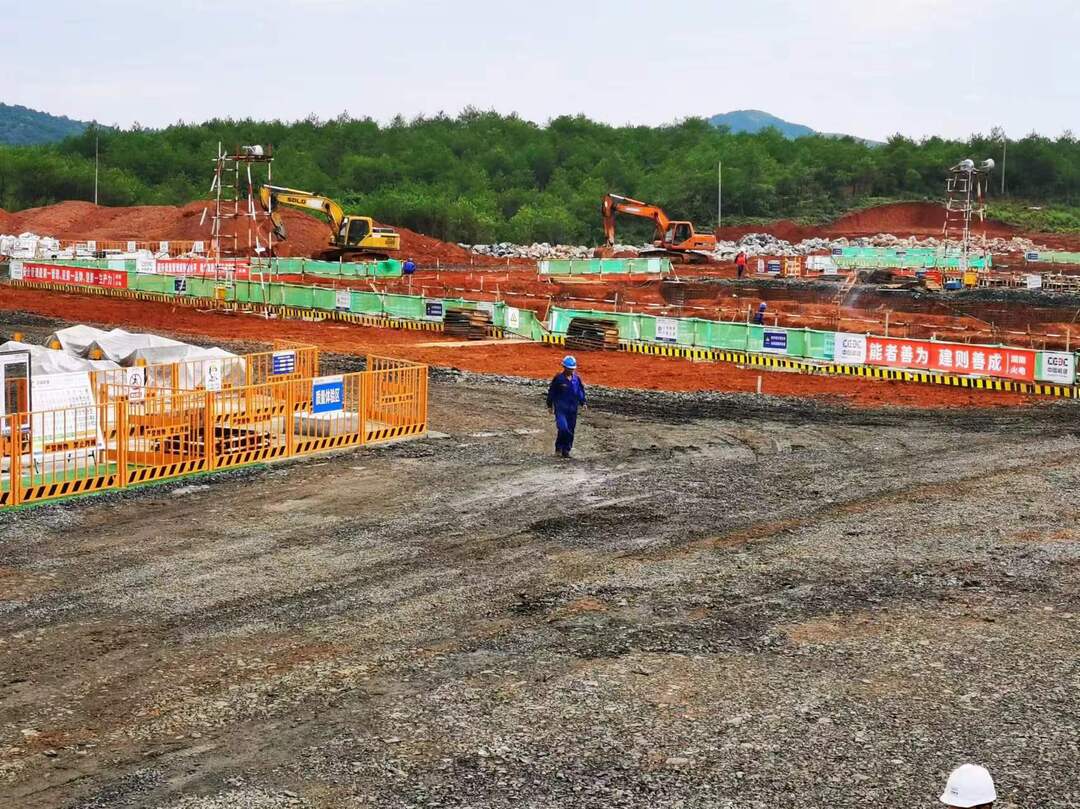

施工现场,一派繁忙景象,施工人员正在紧张有序地进行桩基施工,施工车辆不停往返,全力以赴抢工期。据施工方介绍,今年雨水天偏多,对项目施工进度影响较大,施工方只能与时间赛跑,全员上下时刻保持拼的干劲、抢的状态,争分夺秒、开足马力抓进度。

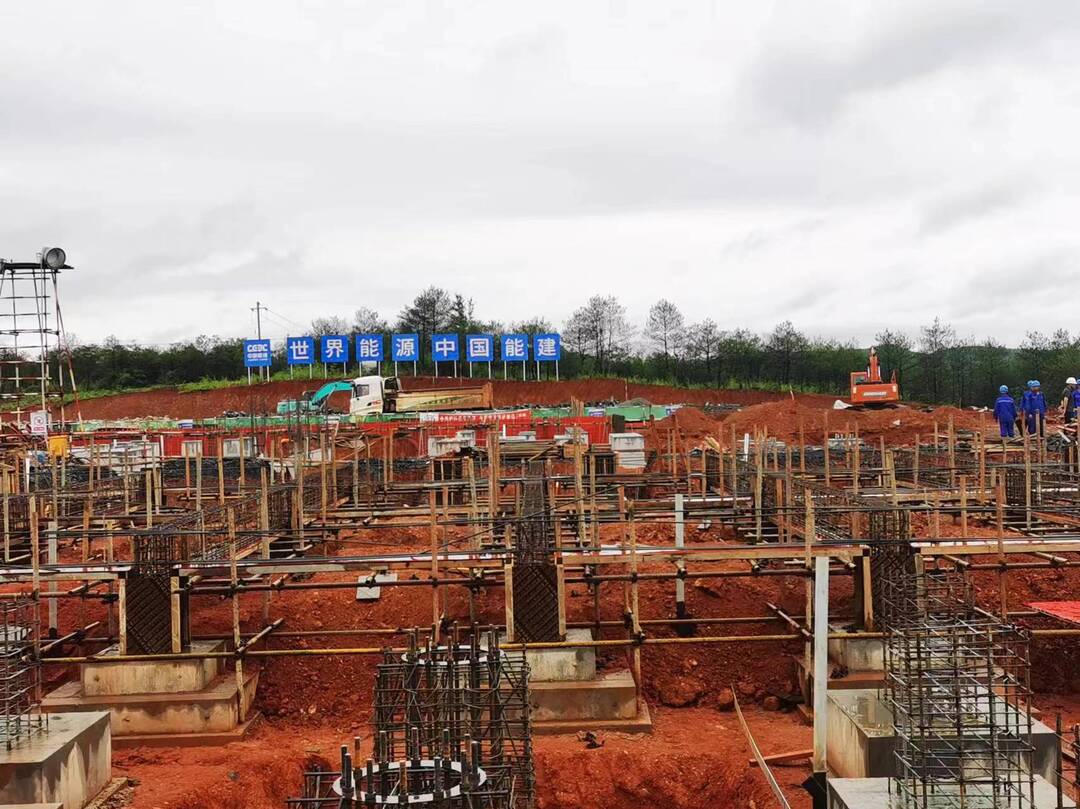

中国能建湖南火电桂阳陈溪村150MW复合光伏发电项目片区项目经理贺淑繁说:“现在现场正在进行设备基础的施工,包括这个储能电站的设备基础,这个升压站、汇集站设备基础施工,我们计划是7月份上旬完成所有的设备基础施工,7月中旬开始设备的安装,6月份天气雨水较多,我们采取了有力的一些措施 防雨措施,下雨期间也没停工,下暴雨的时候现场设置休息棚,临时休息,雨一停我们就接着干,确保这个进度和目标。”
在项目推进过程中,樟市镇成立工作专班主动担当作为,加强对接协调,全力做好了征地租地等工作,为项目顺利推进营造了良好的环境。
樟市镇政府农经站站长何必表示,“这个项目龙源储能发电站涉及到一个村两个组,关系比较复杂,我们利用休息的时间中午、晚上找各别村民谈,再最后召开村民代表大会,多次跟村民沟通,把这个征地工作落实,保证了项目的顺利施工。”
为确保项目及时完工交付,项目部编排了详细的施工计划,完善施工措施,制定每日工程任务,各项建设同步进行,互不干扰又相辅相成,奋力推进项目建设。
中国能建湖南火电桂阳陈溪村150MW复合光伏发电项目片区项目经理贺淑繁说:“针对下一阶段7、8、9月高温天气,项目部也会采取一些相应的措施,现场会配备好防暑降温药品 比如凉茶、西瓜供工人降温降暑,同时也会调整施工人员的作息时间,早上早点出来,中午高温时段休息,晚上会延时下班,在确保安全质量的情况下,保证9月份并网发电目标。”
该项目建成后,平均年上网电量1.89亿度,年营收约8500万元,每年可节约标准煤约6.05 万吨,减少二氧化碳排放量约15.73万吨,具有良好的社会效益、环保效益和经济效益,有效推动地方构建更加清洁、低碳、安全高效的能源体系。
为做好龙源湖南郴州桂阳光伏发电项目后期建设服务,樟市镇将进一步优化营商环境,强化要素保障,提升工作效率,全力服务保障项目建设加速推进。
樟市镇政府农经站站长何必表示:“龙源光伏发电项目在我们樟市镇还要租地2600亩,现已经租地800亩,剩下的1800亩我们镇政府将积极的沟通、协调业主、个人和村集体的利益关系,保证及时地把1800亩土地交给施工方,确保项目正常顺利建设。”
